Association Aide au Développement de Villages au Laos
ADV LAOS
DES PANNEAUX SOLAIRES POUR UNE ÉCOLE DE MONTAGNE

Mission Kok Niou !

Une belle aventure pour 9 lycéens

Un projet humanitaire et pédagogique

Électrification photovoltaïque de

l’école de Kok Niou, village du Nord Laos

Une demande locale
© adv Laos Avril 2024

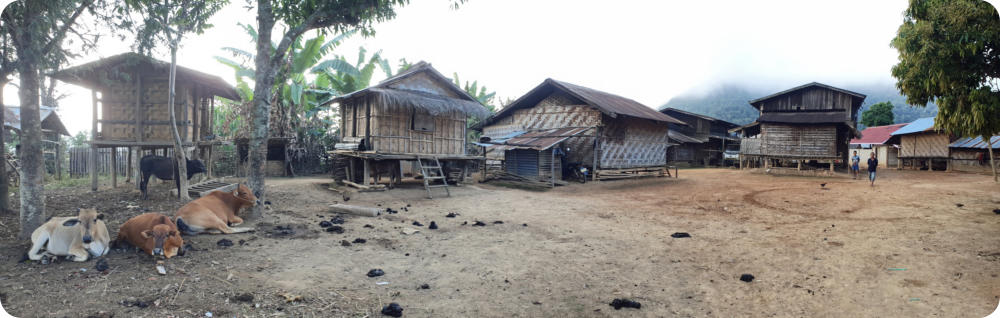

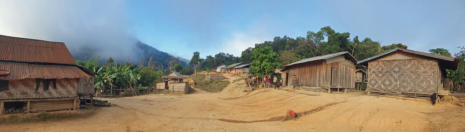

Kok Niou est un village isolé de montagne à 1100 mètres d’altitude, sans accès à l’électricité. Pour y accéder il faut d’abord faire 65 km entre Luang Prabang et Pak Nga (chef-lieu du district - altitude 435 m), sur une route bitumée qui « ressemble un peu à la surface de la lune », comme disent les locaux, puis ensuite 40 km , soit 2h00 de piste , depuis Pak Nga pour rejoindre Kok Niou, avec un col à 1630 m . Une vraie expédition , même à la saison sèche, tellement la première partie de la piste avec une pente entre 15 et 20% est piégeuse en raison d’ornières très profondes. Ly, notre correspondant au Nord Laos , basé à Luang Prabang, a été sollicité par « Toun », adjointe au bureau du chef de district de Phonxay, service des projets, pour l’électrification de l’école de Kok Niou, ayant eu connaissance d’une réalisation identique en 2017 dans un village du district de Pak Ou .

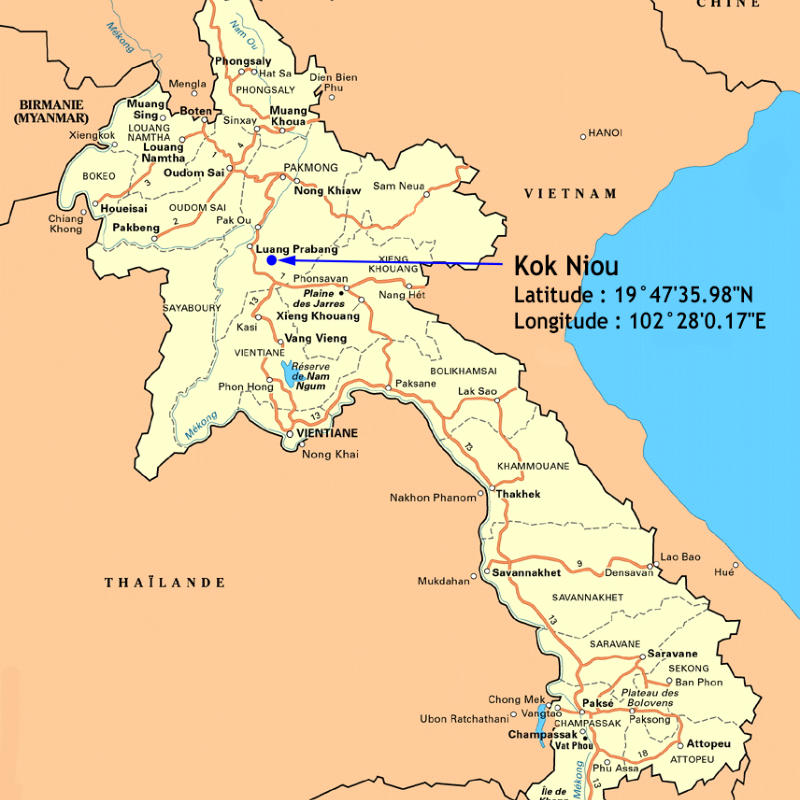

LOCALISATION du village : 19°47'35.98"N – 102°28'0.17"E
Obernai (67)
Février 2023

District de Phonxay - Province de Luang Prabang - Ethnie Khmu

cliquez sur la carte pour l’agrandir
Avec le soutien de
Programme et activités prévues

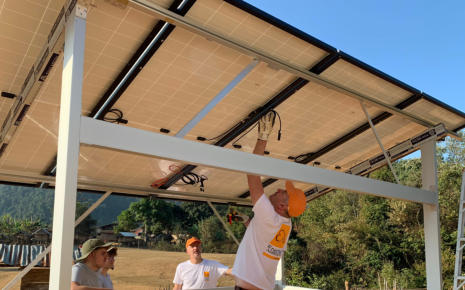

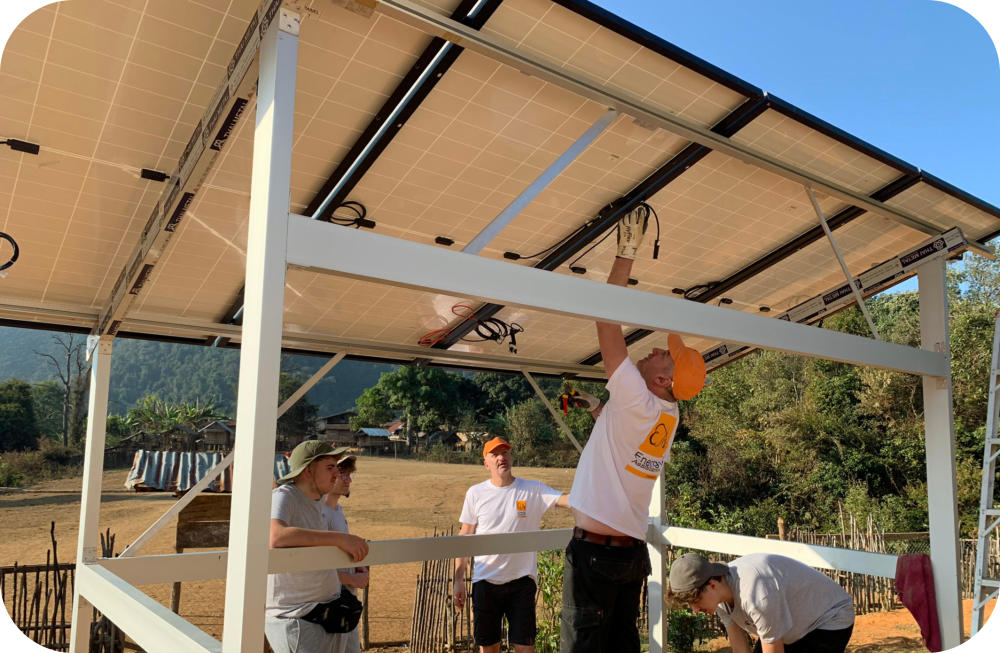

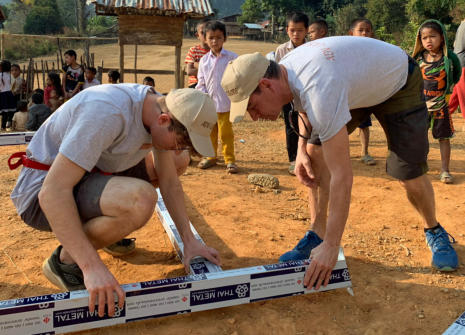

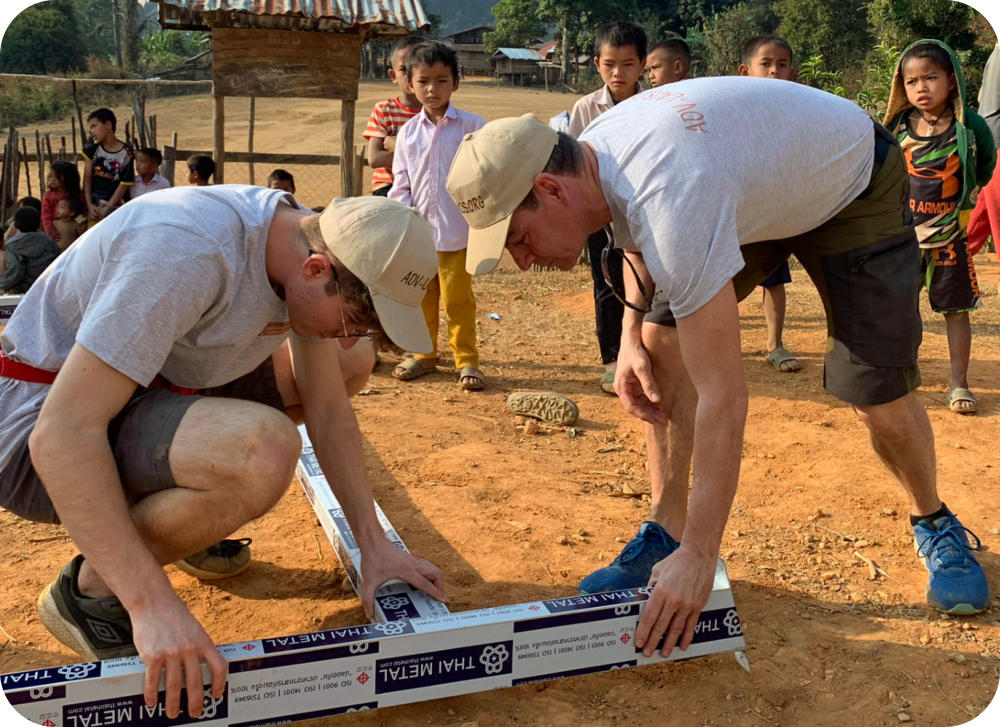

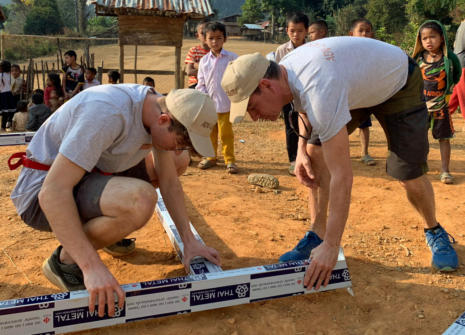

2 jours à Luang Prabang adaptation avec logement à la Sabaidee Guesthouse (base arrière) 1 journée pour le transfert de l’équipe et du matériel pour le village de Kok Niou Pose de la structure permettant la pose des panneaux photovoltaïques : creusement de fondations pour poteaux de la structure, réalisation de béton, mise en place de la structure Mise en place des panneaux photovoltaïques : pose et fixation des panneaux, réalisation de tranchées pour passage de goulottes, câblage des panneaux, raccordement des câbles au bâtiment Mise en place des coffrets électriques : installation du convertisseur, installation de l’armoire électrique, raccordement des panneaux photovoltaïques Mise en place des batteries : couplage des batteries en série (24VDC), raccordement des batteries au convertisseur Installation des goulottes et boîtes de dérivation : réalisation des mesures, traçages, perçages et fixations Mise en place des lampes, des interrupteurs et des prises : réalisation des mesures, traçages, perçages et fixations Réalisation du câblage : raccordement des lampes, raccordement des interrupteurs, raccordement des prises, raccordement à l’armoire électrique Réalisation des essais : contrôle du chargement des batteries, test de l’éclairage, contrôle de la présence de tension dans les prises Livraison de l’installation au Directeur de l’école : explication du fonctionnement de l’installation, règles à respecter, entretien à réaliser. La mission dans le village de Kok Niou prendra fin à la livraison du système d’éclairage
Programme prévisionnel du voyage et du séjour au Laos
2 février : voyage en train de la gare d’Offenburg (Allemagne) pour la gare de Frankfort (Allemagne) 2 février : vols directs de Frankfort à Bangkok (Thaïlande) et de Bangkok à Luang Prabang (Laos) 3 et 4 février : séjour à Luang Prabang (nuitées à la Sabaidee Guest House) : conditionnement et achat du matériel électrique manquant 5 février en matinée : acheminement de 16 personnes (2 minibus + 1 véhicule 4x4) plus matériel (petit camion) de Luang Prabang à Pak Nga 5 février après-midi : acheminement de 19 personnes (4 véhicules 4x4) plus matériel (3 petits engins 4 roues motrices) de Pak Nga à Kok Niou 6 au 15 février : chantier électrification au village de Kok Niou avec nuitées au village 16 au 21 février : découverte de la région, de la culture et des traditions laotiennes 22 et 23 février : voyage retour : Luang-Prabang / Bangkok / Frankfort / Offenburg / domicile
Un financement par les participants, avec le soutien des partenaires, des donateurs particuliers et le bénéfice des organisations
Repas du club de Badminton de Griesheim-près-Molsheim le 11 novembre 2022
Repas au Lycée des Métiers d’Obernai le 19 novembre 2022
cliquez sur une photo pour l’agrandir

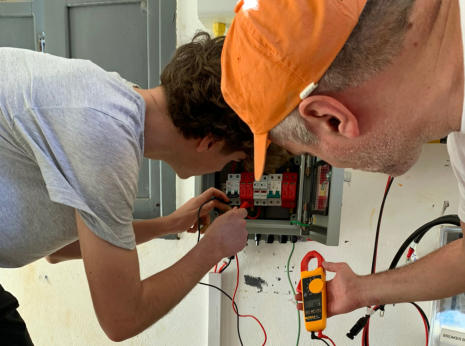

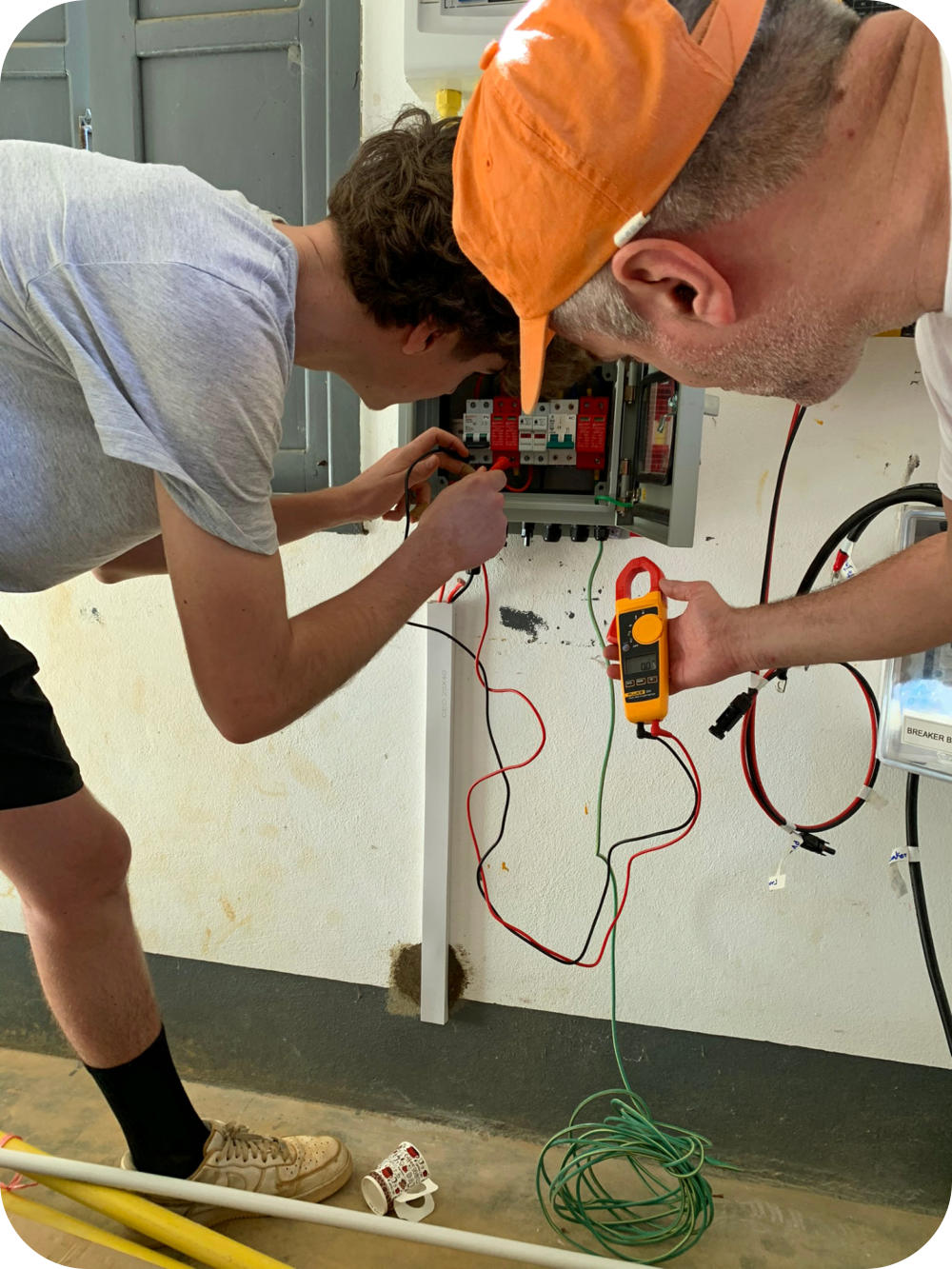

L’installation électrique et le matériel
Le porteur du projet et les acteurs de terrain

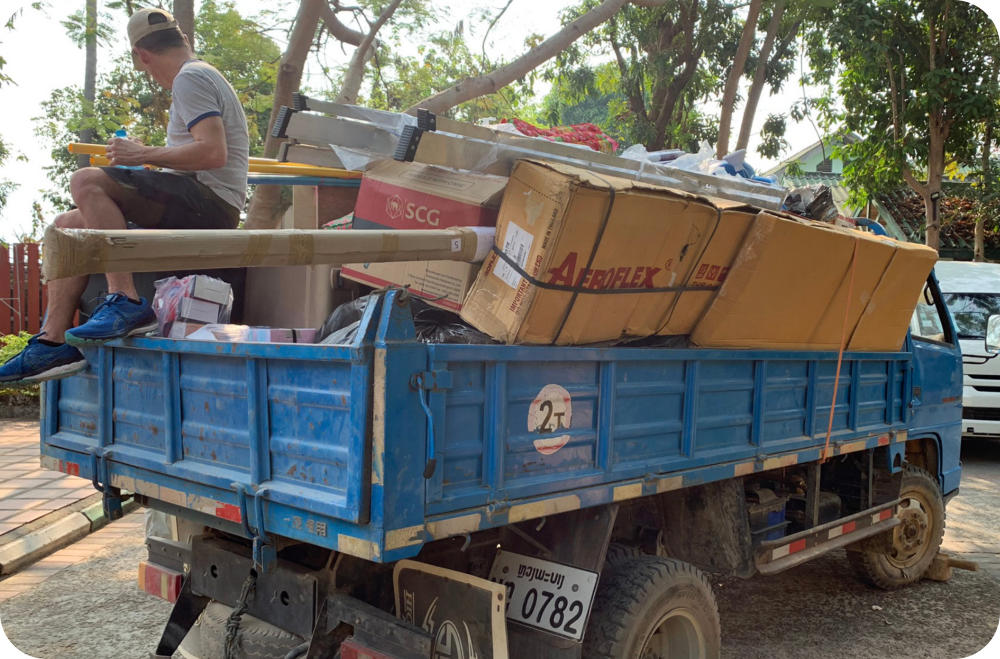

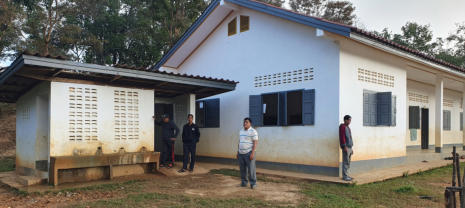

Construction du bâtiment par l’association
Le lycée des Métiers Paul-Émile Victor d’Obernai (67210) , porteur du projet, a déjà réalisé deux missions avec des lycéens : 1 . la première en 2017 : électrification de l’école primaire de Mok Chong au Nord Laos avec des panneaux photovoltaïques en partenariat avec Energy Assistance France et ADV Laos. 2 . la seconde en 2019 : électrification de l’école maternelle de Niang Phossi au Sud Laos. Les deux enseignants encadrants font partie de l’association ADV Laos. L’équipe qui interviendra dans le village sera composée de : 9 élèves, dont 2 filles, âgés de 16 à 18 ans, élèves de Terminale bac pro MEI (Maintenance des Équipements Industriels) 2 enseignants* de la filière professionnelle 2 membres d’ADV Laos*, dont Ly, correspondant local, coordonnateur du projet, chauffeur et cuisinier 3 techniciens* dont 2 d’Energy Assistance France et 1 du groupe Hager 3 personnes du service des projets et de l’énergie du district de Phonxay, dont 2 volontaires pour faire la cuisine avec Ly. * billets avion des adultes sur budget personnel

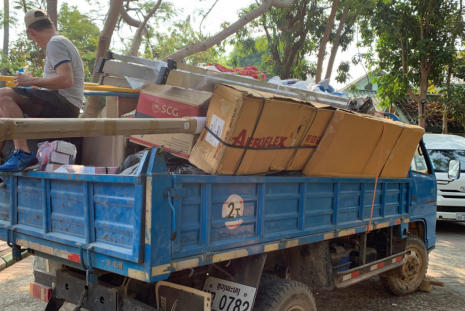

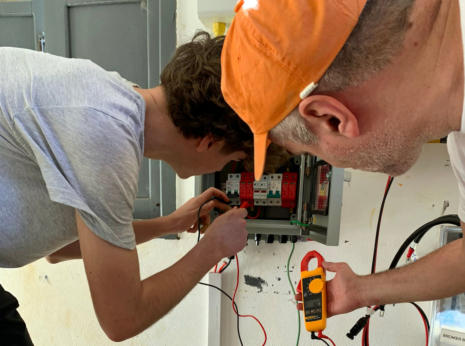

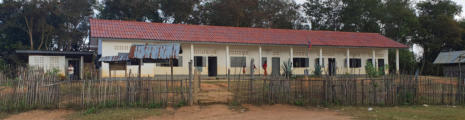

Le projet consistera à équiper : 4 salles de classe, 1 salle des professeurs, des toilettes. Le système comprend : un parc photovoltaïque, une structure porteuse des panneaux, un convertisseur, des batteries, des protections pour assurer la mise en sécurité des personnes et de l’installation, ainsi que tous les câbles, les lampes, prises et autres petits matériels nécessaires pour cette installation. Le matériel sera acheminé depuis Vientiane (capitale) à Luang Prabang en camion, puis vers le village de Kok Niou en véhicule 4x4, soit : •	18 lampes (réglettes à LED) pour les classes •	4 lampes sous-plafond de la coursive  •	2 lampes pour les toilettes •	5 prises •	6 panneaux photovoltaïques 250 W •	1 structure porteuse des panneaux •	1 tableau électrique avec disjoncteurs •	1 convertisseur 1600 VA •	4 batteries 12V 200 AH
M. le Maire & Toun
Les informations et la situation avant la mission

2 février 2023 - Jour J - le départ Après 2 ans de préparation, 2 heures de train entre Offenburg et Frankfort, 11 heures de vol entre Frankfort et Bangkok, 4 heures en transit à Bangkok, nous sommes devant les portes de l’avion pour Luang Prabang. 3 février 2023 - J+1 À l’issue de 2 heures de vol entre Bangkok et Luang Prabang, un transfert en minibus et 4x4 pick-up, nous arrivons à notre base arrière, la Sabaidee Guest House, quartier Ban Mano, accueillis par notre ami Ly, correspondant d’ADV Laos. Nous pensons à nos partenaires, nos collègues, nos familles, nos amis qui ont rendu possible cette fabuleuse aventure. MERCI ! Après le stress de l’organisation… place au travail ! 4 février 2023 - J+2 La première journée est consacrée à l'achat du matériel électrique et de quoi nourrir 18 personnes pendant 1 semaine au village... La récompense d’une journée chargée, le coucher de soleil sur le Mékong ! 5 février 2023 – J+3 La mission débute réellement avec le chargement du camion. Avec un peu d’inquiétude, mais beaucoup d'ingéniosité, nous arrivons à tout caser pêle-mêle : système photovoltaïque, matériel électrique, sacs personnels, outillage, glacière, réchaud, matelas, terreau, plants, outils de jardins et le plus important...l'alimentation ! Le chargement du système photovoltaïque, commandé en Thaïlande et financé par Energy Assistance France, livré sur notre lieu d'hébergement, a été un premier test du travail d'équipe. Pour rallier Pak Nga, les 65 km de route avec un minibus et le 4x4 de Ly sont confortables, mais l'aventure commence avec 40 kilomètres d'une piste tourmentée, chaotique et un col à plus 1 600 mètres... Le Nord Laos, très montagneux, est peuplé d’une soixantaine d’ethnies, dont les Khmus que nous allons découvrir en même temps que l'école de Kok Niou perchée à 1 100 mètres d'altitude. Des dizaines de jeunes Lao nous accueillent avec des regards pleins d’interrogations en voyant les « falangs » (nom donné aux étrangers) qui déchargent le matériel des 3 véhicules 4x4 dont 80 plants d’arbres fruitiers et de bois noble. C’est une initiative d'Energy Assistance qui vise à compenser l'empreinte carbone du vol en avion de Jérôme et Sébastien par un programme de biodiversité. L'eau arrive aux toilettes, mais les robinets sont défectueux et Ly se met tout de suite au travail pour la toilette du soir... La nuit tombe et nos lycéens sont un peu inquiets car le camion n’est toujours pas arrivé… camion dans lequel se trouvent toutes les affaires. 6 février 2023 – J+4 Réveil à 6h30, car il est important de démarrer tôt afin d’éviter les grosses chaleurs. La veille au soir, le groupe a été soulagé, quand, dans le silence de la nuit, nous avons entendu le moteur, et aperçu, sur l'autre versant de la montagne, l'unique phare du camion. Au menu du jour pour les lycéens : - montage de la structure des panneaux photovoltaïques - mise en place des goulottes et des interrupteurs - réalisation du béton pour fixer la structure En parallèle Ly répare 2 fuites sur la canalisation principale qui n'a pas été suffisamment enterrée, remplace toute la tuyauterie et les robinets du bloc sanitaire, tandis que les écoliers de Kok Niou commencent à mettre en terre les plants. Au cours de la journée, le team Energy Assistance s'est concentré sur l'installation dans la salle des professeurs. À l’image des villageois, la soirée se termine autour du feu avec la présence du policier municipal local qui va veiller sur l’équipe toute la nuit… 7 février 2023 – J+5 Début de la journée à 6h30. Le drapeau Lao flotte devant l’école de Kok Niou. Le béton réalisé par les « falangs » la veille est dur comme de la pierre. Au programme aujourd’hui : - pose des panneaux photovoltaïques sur la structure ; - câblage des interrupteurs et des prises ; - mise en place des batteries avec les bras musclés de nos amis Lao. Le 3e jour, celui ou la fatigue se fait sentir, est aussi le plus risqué avec la pose des panneaux. Nos jeunes alsaciens sont volontaires et dynamiques sous un soleil qui chauffe déjà fort à 9h00. Les tâches sont bien réparties entre les différents binômes, et après 2h00 de travail c'est l'heure du petit-déjeuner, façon Lao...nouilles avec un jaune d’œuf ! Ensuite cours théorique sur les polarités, suivi des branchements par Jérôme et Sébastien et vérification par les jeunes de la tension à la sortie des panneaux photovoltaïques et à la sortie de l’onduleur. Quelques gouttes de sueur, un peu de réflexion et le multimètre donne les bonnes mesures ! Bravo les jeunes ! 8 février 2023 – J+6 Une dernière journée décisive qui débute à 6h30 avec la pose des dernières goulottes, prises et interrupteurs, et l’installation des boîtes de dérivation à partir des schémas. Place au câblage sous toiture et dans les goulottes pour le raccordement à tous les appareils. Du câblage, du câblage et encore du câblage. La pression monte…. Allons-nous réussir du premier coup ? Les paris sont lancés. Le moment est venu de tester l’installation. Hourra ! l’installation fonctionne dès le premier essai ; les 4 classes, la salle des professeurs, la coursive avant et arrière ainsi que les toilettes sont illuminées ! On a rangé les frontales pour un dernier repas dans une classe à la lumière de néons à LED. Nous terminons la soirée avec les habitants et les jeunes du village autour du feu. On nous interroge sur notre vie à 10 000 km. Notre ami Ly joue le traducteur. On voit des visages, des sourires, des mimiques. Nos amis Lao semblent étonnés par nos réponses… deux mondes si différents mais si proches pendant un moment… Des moments qui resteront gravés dans nos mémoires Tout le monde est un peu nostalgique avant une dernière journée qui sera très animée... 9 février 2023 – J+7 La journée débute avec la distribution de fournitures scolaires achetées à Luang Prabang et d’une centaine de kilos de vêtements collectés et acheminés depuis la France par le groupe des «13 alsaciens ». Le chef du district, territoire qui correspond à nos départements, inaugure l'installation, une première sur son secteur ! Après les présentations, Ly insiste auprès des enseignants et des villageois pour un entretien régulier du matériel et un usage raisonnable de l'installation. La reconnaissance des autorités et des villageois est symbolisée par la remise d’un diplôme, par 2 danses exécutées avec grâce par 8 écolières et par la traditionnelle cérémonie du Baci destinée à retrouver nos 32 âmes corporelles, une pour chaque partie du corps, car elles ont tendance à folâtrer… avant de partir il faut les rassembler et les attacher avec un fil de coton... Enfin, comme un symbole, nous plantons devant l’école un arbre fruitier en souhaitant que ces arbres et notre travail porteront leurs fruits, au double sens du terme, pour que ce peuple si attachant puisse vivre dans de meilleures conditions. Un grand merci à nos partenaires, nos collègues, nos familles, nos amis qui ont rendu possible cette fabuleuse aventure !
La mission jour après jour…
« L'énergie de 9 lycéens alsaciens pour une école au Nord Laos »
Remerciements à…
Nos partenaires majeurs : Fondation Hager / Rotary Club d'Obernai-Benfeld-Erstein / Energy Assistance France / Lion’s Club d'Obernai / Lycée des Métiers Paul-Émile Victor à Obernai Sans oublier le soutien de : Arecma / Évoluction / TG Services / Info Bureau / Alsabrosses / Quality Way / Centre Baumann / Charcuterie Muller / Boulangerie Obrecht / Auberge de la Chèvrerie / Badminton Griesheim-près-Molsheim / Crédit Mutuel Bischenberg - Griesheim Ainsi que : l’équipe du restaurant scolaire, la Direction du Lycée des Métiers, les cuisinières laotiennes en France et à Kok Niou, Sandra, Yannick et Jules pour leur dynamisme productif, Paul et sa classe « action de nettoyage de véhicules », tous les enfants, les enseignants et les villageois de Kok Niou Bravo aux lycéens : Axel, 18 ans / Florian, 17 ans / Jules, 17 ans / Madeline, 17 ans / Nathan, 17 ans / Quentin, 18 ans / Théo, 18 ans / Valentin, 17 ans / Zora, 17 ans Merci à l'équipe d'encadrement : Fabrice, Hager France / Ly, correspondant ADV Laos à Luang Prabang / Jérôme, Energy Assistance France / Sébastien, Energy Assistance France / Fabien, professeur, Lycée des Métiers / Nicolas, professeur, Lycée des Métiers / Bernard, ADV Laos, chargé du reportage
